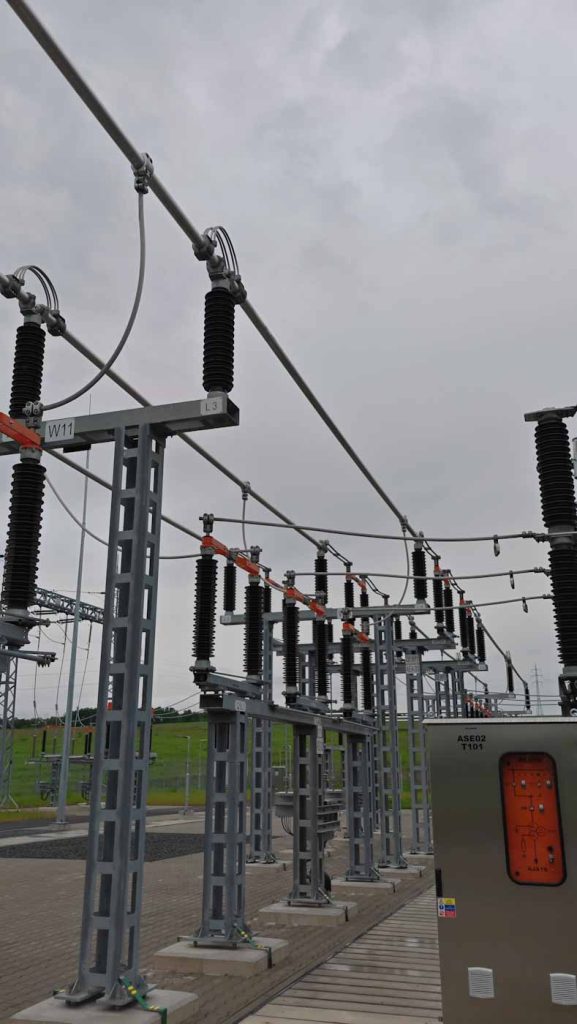

Ešte pred pár rokmi tu boli polia a podmočený terén. Dnes sa na okraji Rimavskej Soboty nachádza jedna z najdôležitejších nových energetických stavieb regiónu, od ktorej závisí fungovanie nového priemyselného parku a aj budúci rozvoj mesta. Stredoslovenská distribučná dnes po prvýkrát otvorila areál transformovne veľmi vysokého napätia pre médiá a hostí. Exkurzia sa konala symbolicky rok po tom, čo zariadenie prvýkrát zapli pod skúšobné napätie.
Za viac ako jedenásťmiliónovou investíciou sa pritom skrývajú roky príprav, zdražovanie technológií, problémy s dodávkami počas vojny na Ukrajine a aj boj s podzemnou vodou, ktorá stavbárov po začiatku výkopových prác nepríjemne prekvapila. „Vyzeralo to tu skôr na aquapark ako na rozvodňu veľmi vysokého napätia,“ opísal projektový manažér SSD Igor Macúš.
Nová rozvodňa podľa neho výrazne posilňuje bezpečnosť a stabilitu dodávok elektrickej energie pre celú Rimavskú Sobotu a širší región. „Aby vznikol priemyselný park, musela stáť najskôr táto rozvodňa, ktorá zásobuje park elektrickou energiou. Objekt je strategický nielen pre priemyselný park, ale aj pre širšiu lokalitu, pretože zabezpečuje stabilitu a vyššiu bezpečnosť distribúcie elektrickej energie pre širšiu oblasť,“ uviedol počas brífingu vedúci odboru komunikácie SSD Miroslav Gejdoš.
Príprava a realizácia projektu trvali približne štyri roky – od podpisu memoranda medzi SSD a MH Invest až po ukončenie realizácie v roku 2025. Najvyššie náklady boli na samotná rozvodovňu, ktoré stála približne desať miliónov eur. Ďalších 1,3 milióna eur si podľa Macúša vyžiadali mimoriadne technické opatrenia spojené s podmočeným terénom.

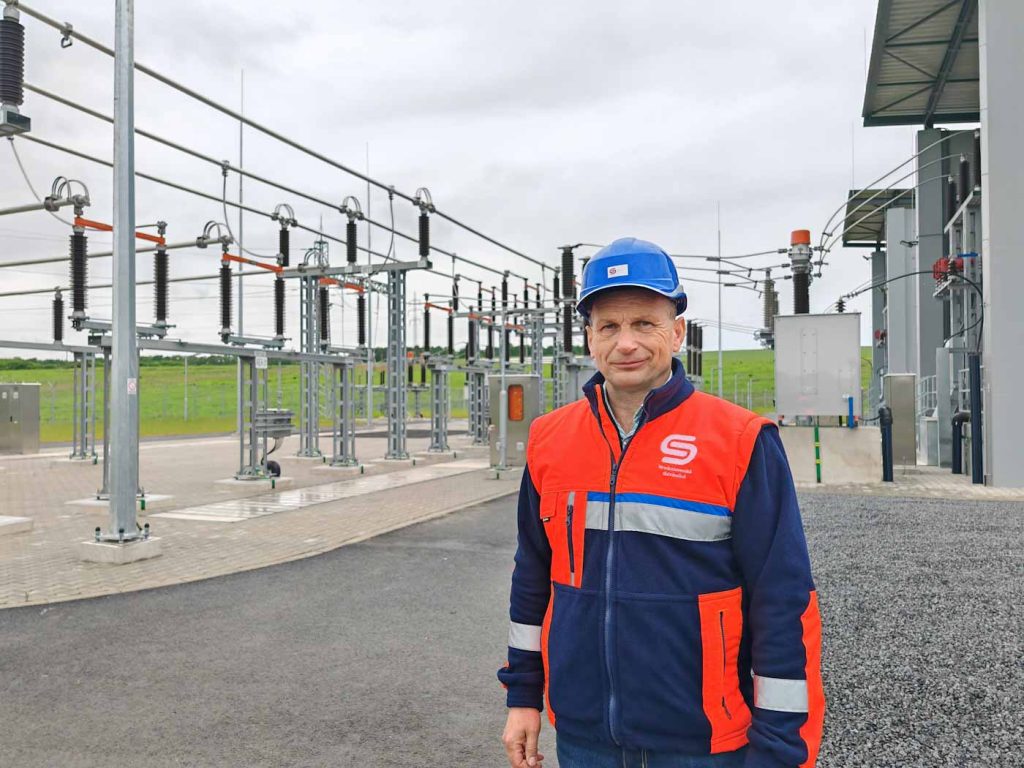

Projektový manažér SSD Igor Macúš počas exkurzie priblížil, že výstavba bola mimoriadne náročná a v mnohých smeroch sa realizovala v rekordne krátkom čase. „Keď sme začali kopať, tak v hĺbke viac ako pol metra to vyzeralo, že by tu mohol byť skôr aquapark ako rozvodňa veľmi vysokého napätia,“ opísal so zveličením Macúš.
Hoci hydrogeologické prieskumy naznačovali nižšiu hladinu podzemnej vody, realita počas výstavby bola odlišná. Projekt preto museli prepracovať a celý areál zvýšiť približne o meter. Rozvodňa bola zároveň kompletne odvodnená tak, aby voda neohrozovala stabilitu objektu.
Do výstavby výrazne zasiahla aj vojna u susedov na východe, odkiaľ pochádzala časť komponentov. Predražili sa medzi aspoň najmä transformátory, ktorých cena od roku 2020 vzrástla približne o 40 percent. Napriek problémom sa podľa Macúša podarilo stavbu dokončiť v skrátenom režime.

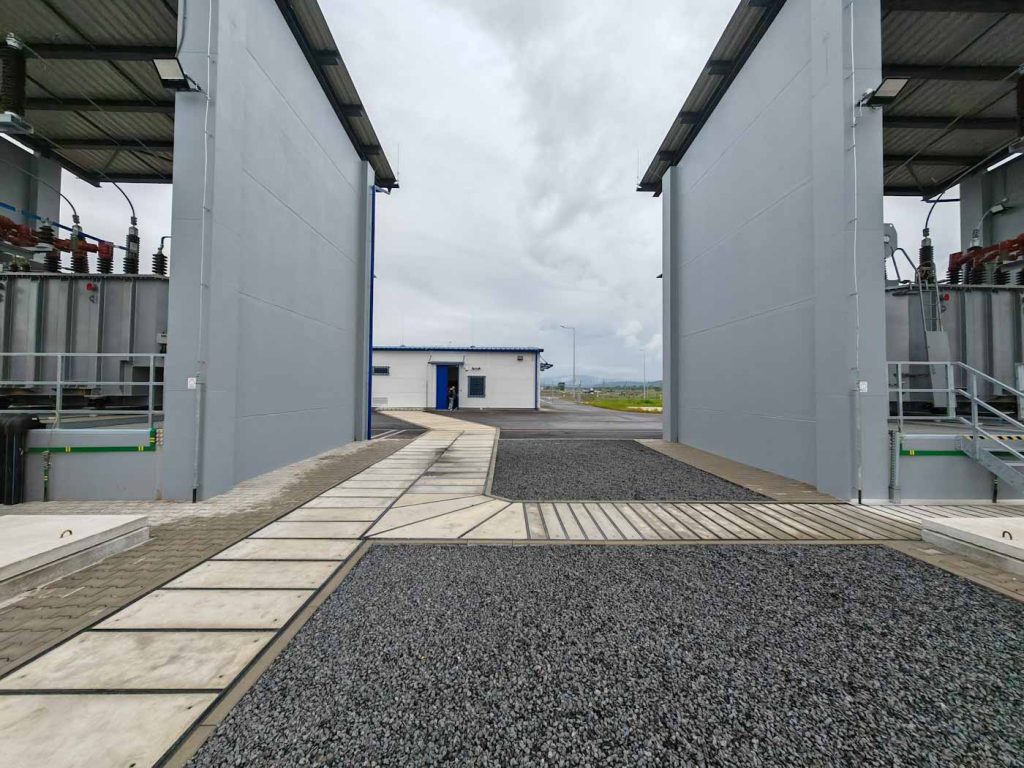

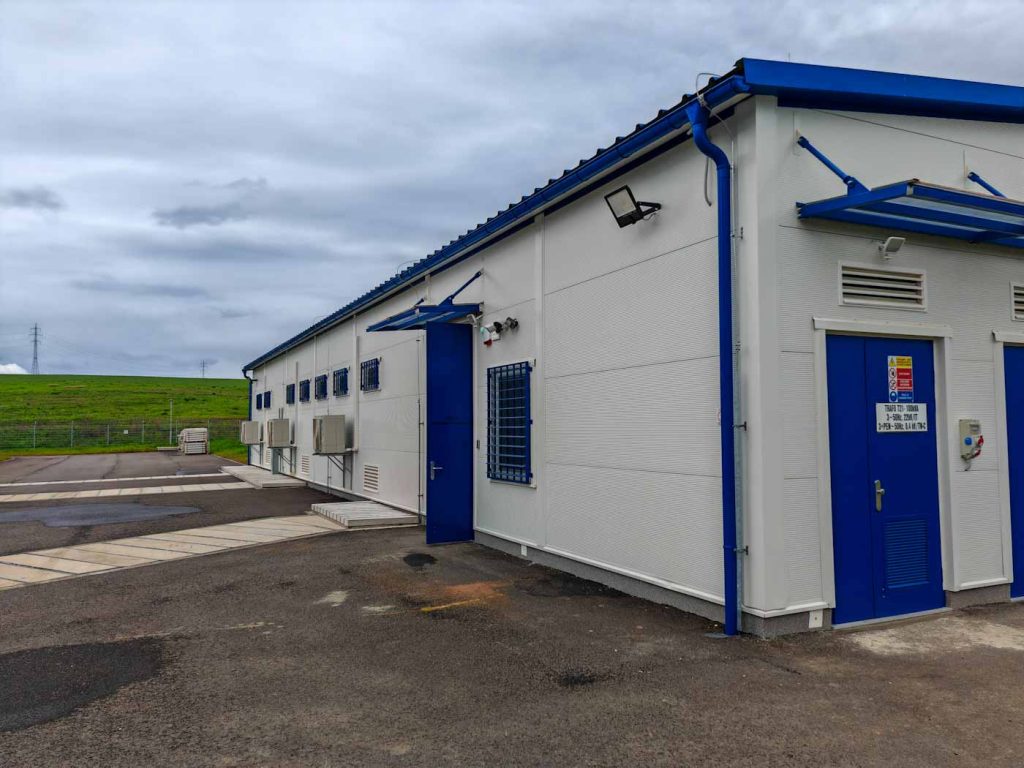

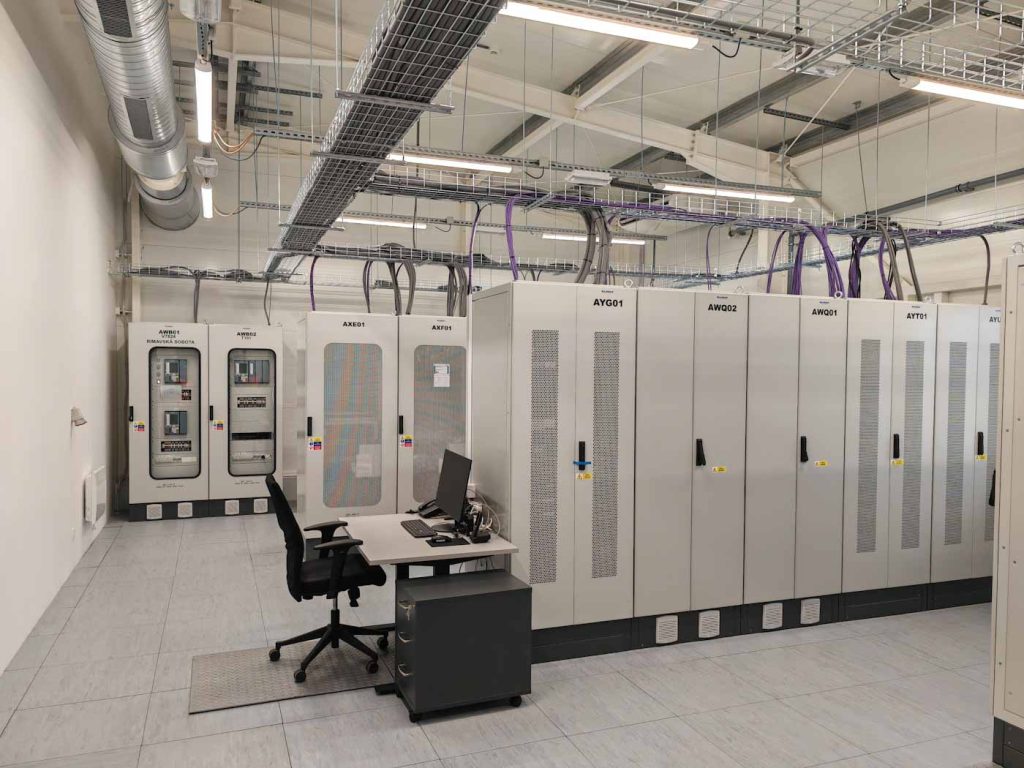

Na stavbe pracovalo viac ako 60 ľudí, medzi nimi aj zamestnanci z regiónu. Transformovňa je aktuálne plne automatizovaná a funguje v bezobslužnom režime. Pracovníci sem prichádzajú počas servisných intervalov alebo pri poruchách. V areáli sa nachádzajú dva identické transformátory, ktoré sa pravidelne striedajú v prevádzke, aby boli rovnomerne zaťažované a v prípade výpadku mohol druhý okamžite prevziať napájanie.
Objekt je podľa energetikov prísne zabezpečený a pre verejnosť nebezpečný vzhľadom na veľmi vysoké napätie.

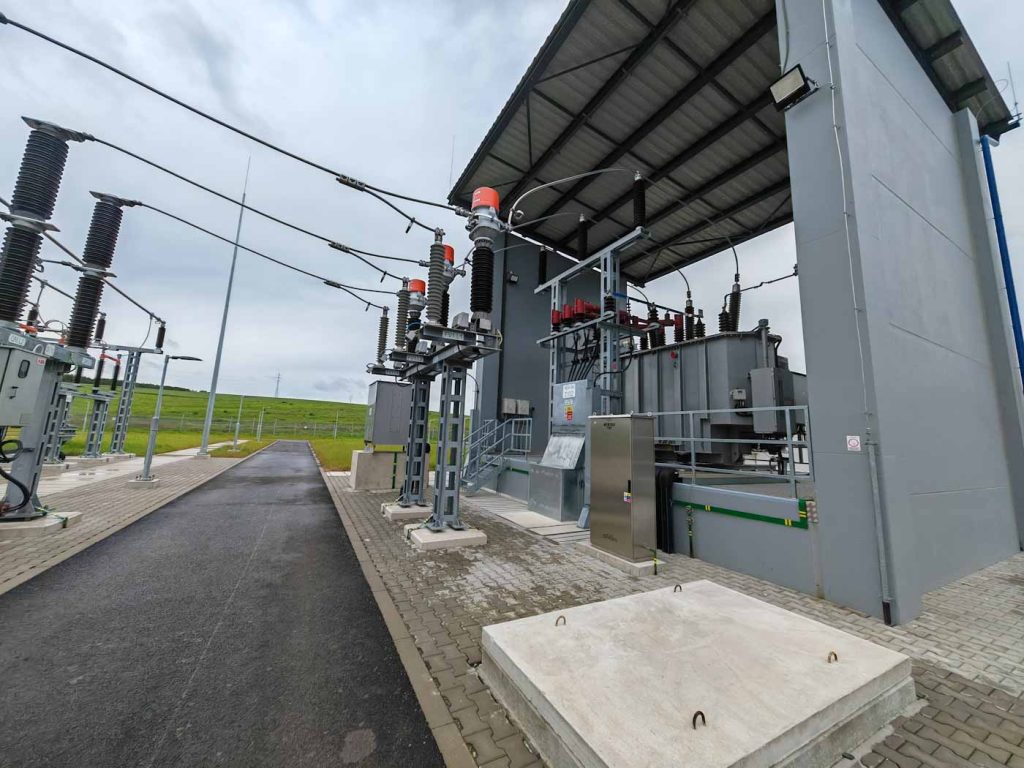

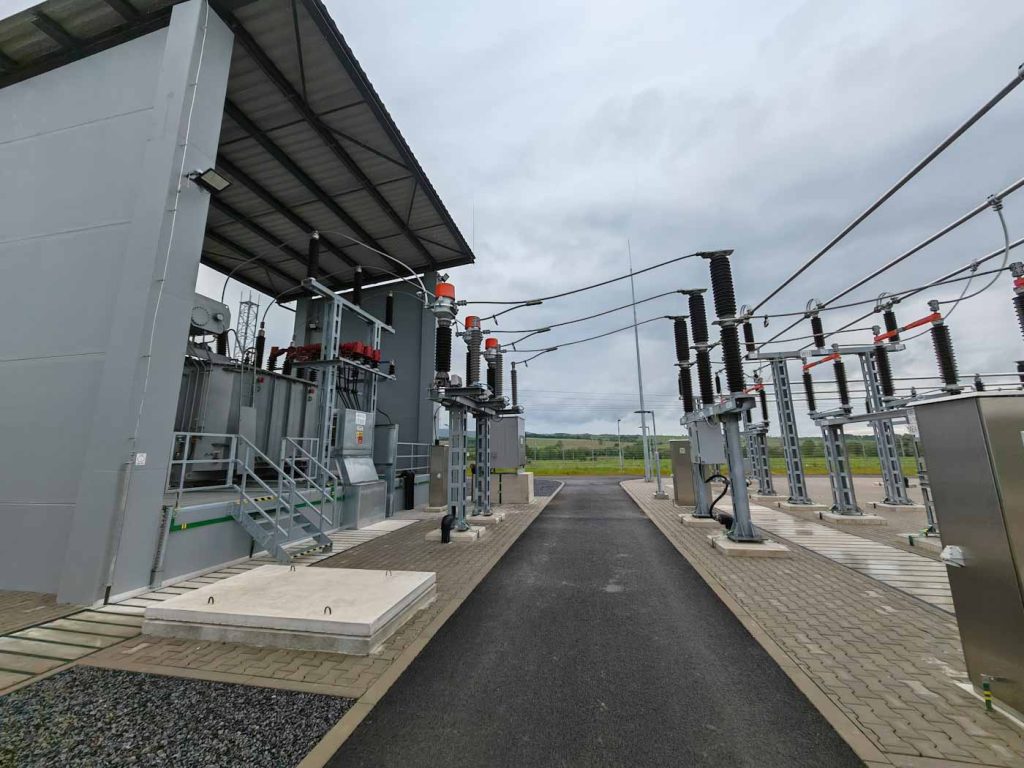

Nová rozvodňa premieňa napätie zo 110-tisíc voltov na 22-tisíc voltov a je napojená na vedenie medzi Rimavskou Sobotou a Lučencom. Aktuálne disponuje piatimi vývodmi vysokého napätia a projekt počíta aj s ďalším rozšírením kapacity. V súčasnosti napája jednu firmu v priemyselnom parku, podľa informácií MH Invest sú však v hre aj ďalší dvaja potenciálni investori so záujmom o pripojenie do siete.

Podľa SSD ide o rozvodňu „zlatého štandardu“, ktorá vytvára rezervu pre budúci rozvoj regiónu – či už pôjde o ďalší priemysel, bytovú výstavbu, elektromobilitu alebo obnoviteľné zdroje energie. „Ak by táto transformovňa nevznikla, priemyselný park by nemal odkiaľ byť napájaný. Kapacita v regióne jednoducho nebola dostatočná na pokrytie takej vysokej spotreby, akú park potrebuje,“ dodal Macúš.
Energetici zároveň tvrdia, že nová infraštruktúra rieši otázku elektrickej kapacity pre Rimavskú Sobotu a okolie minimálne na niekoľko ďalších desaťročí.
